Сколько «живет» бетон: как не упустить время от завода до опалубки
24.08.2026
Бетон — не мешок с цементом, который можно убрать на склад и использовать через месяц. Это «живая» смесь с ограниченным сроком годности, и время начинает отсчет прямо на заводе. Многие новички уверены: пока раствор не застыл окончательно, с ним можно работать. На практике все иначе — даже текучая на вид масса уже через пару часов становится настолько густой, что ее невозможно равномерно распределить в опалубке. Вибратор уже не спасает, образуются пустоты, а конструкция теряет прочность.
В этой статье разберем, что такое «срок жизни раствора», от каких факторов он зависит и как выстроить логистику так, чтобы не выбрасывать кубометры бетона, не успевшие доехать до объекта в рабочем состоянии.
Что такое «срок жизни раствора»
В строительных нормативах вы не найдете термина «срок хранения жидкого бетона». Вместо него используют понятие «срок жизни раствора». Это промежуток времени, в течение которого смесь сохраняет подвижность и пригодна для укладки без образования раковин и пустот.
Процесс превращения жидкой массы в монолит запускается в момент затворения — когда на заводе в сухую смесь добавляют воду. С этого момента цемент активируется, и остановить реакцию уже невозможно. Даже в автобетоносмесителе, который непрерывно перемешивает состав, гидратация продолжается. Постепенно формируются кристаллогидраты — новые соединения, которые связывают частицы в единую структуру.
Ключевой нюанс, о котором забывают: раствор может оставаться текучим, но при этом стать слишком жестким для качественной укладки. Даже с глубинным вибратором такая смесь не заполнит все углы опалубки и не обеспечит плотного прилегания к арматуре. Поэтому срок жизни — это не время до полного застывания, а период, когда бетон еще можно уложить правильно.
Факторы, влияющие на скорость схватывания смеси
Срок жизни раствора — величина непостоянная. Один и тот же состав может оставаться подвижным от часа до шести в зависимости от условий. Понимание этих факторов помогает спланировать доставку и заливку без потерь.
Марка бетона и подвижность
Чем выше марка, тем меньше воды в рецептуре. Бетон М200 с подвижностью П3-П4 живет дольше, чем жесткая смесь класса П2. Густая смесь быстрее теряет текучесть, так как в ней меньше свободной воды для поддержания реакции гидратации. Для высоких марок особенно критично соблюдать тайминг: опоздание на 30-40 минут может сделать укладку невозможной без нарушения технологии.
Температура воздуха
Оптимальный диапазон для бетонных работ — +10…+20 °С. В таких условиях реакция идет равномерно, а срок жизни раствора максимален. Жара ускоряет образование кристаллогидратов: при +32 °С бетон М300 начинает схватываться уже через 1-2 часа. При низкой температуре процесс замедляется, но появляется риск расслоения смеси и потери прочности.
Ветер и влажность
Сильный сквозняк высушивает поверхность бетона, удаляя влагу раньше времени. Это особенно опасно при заливке открытых площадок, плит перекрытия или дорожных покрытий. Даже если внутри смесь еще подвижна, верхний слой может уже потерять пластичность и начать трескаться.
Перемешивание
Неподвижная смесь твердеет быстрее. В автобетоносмесителе, который вращается на малых оборотах, процесс гидратации замедляется: механическое воздействие разрушает первые связи между частицами. Это дает дополнительные 3-4 часа подвижности, но только при условии непрерывного перемешивания.
Химические добавки
Пластификаторы и замедлители твердения продлевают срок жизни раствора. Противоморозные добавки, напротив, ускоряют схватывание. Важно: тип и дозировку добавок рассчитывает технолог завода под конкретные условия. Самостоятельное изменение рецептуры на объекте недопустимо.
☑︎ Практический вывод: перед заказом бетона проконсультируйтесь с технологом. Он учтет марку, прогноз погоды, расстояние до объекта и подскажет, какой график доставки обеспечит качественную укладку без спешки и потерь.

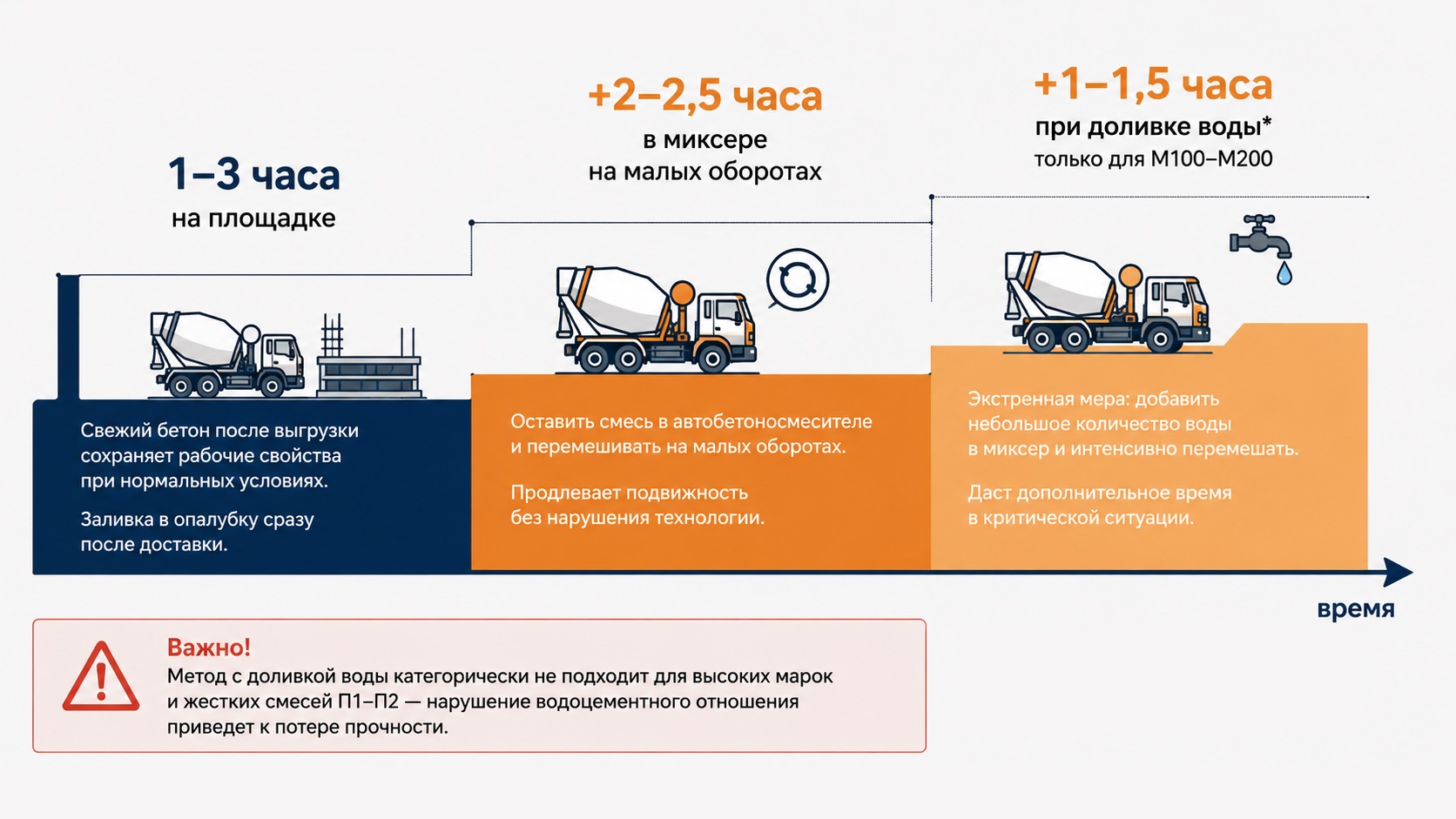

Сколько можно хранить бетон: реальные сроки

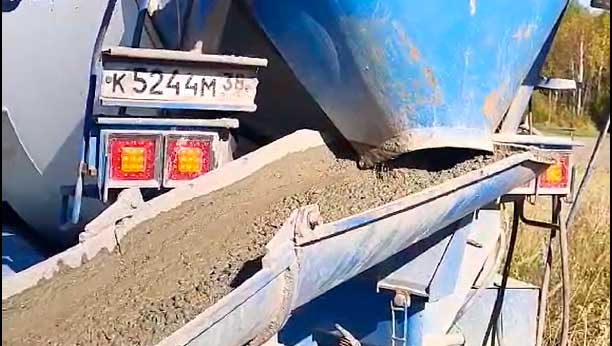

Свежий бетон после выгрузки на стройплощадке сохраняет рабочие свойства всего 1-3 часа в зависимости от внешних условий. Поэтому стандартная практика — заливка в опалубку сразу после доставки. Любая задержка ведет к потере подвижности и усложнению укладки.
Если заливку приходится отложить (обнаружили дефекты опалубки, проблемы с армированием), единственное верное решение — оставить смесь в автобетоносмесителе и перемешивать на малых оборотах. Это продлит подвижность на 2-2,5 часа без нарушения технологии.
Для низких марок бетона (М100-М200) допускается экстренная мера: добавить небольшое количество воды в миксер и интенсивно перемешать. Это даст еще 1-1,5 часа текучести.
☑︎ Важно: такой метод категорически не подходит для высоких марок и жестких смесей П1-П2 — нарушение водоцементного отношения приведет к потере прочности.

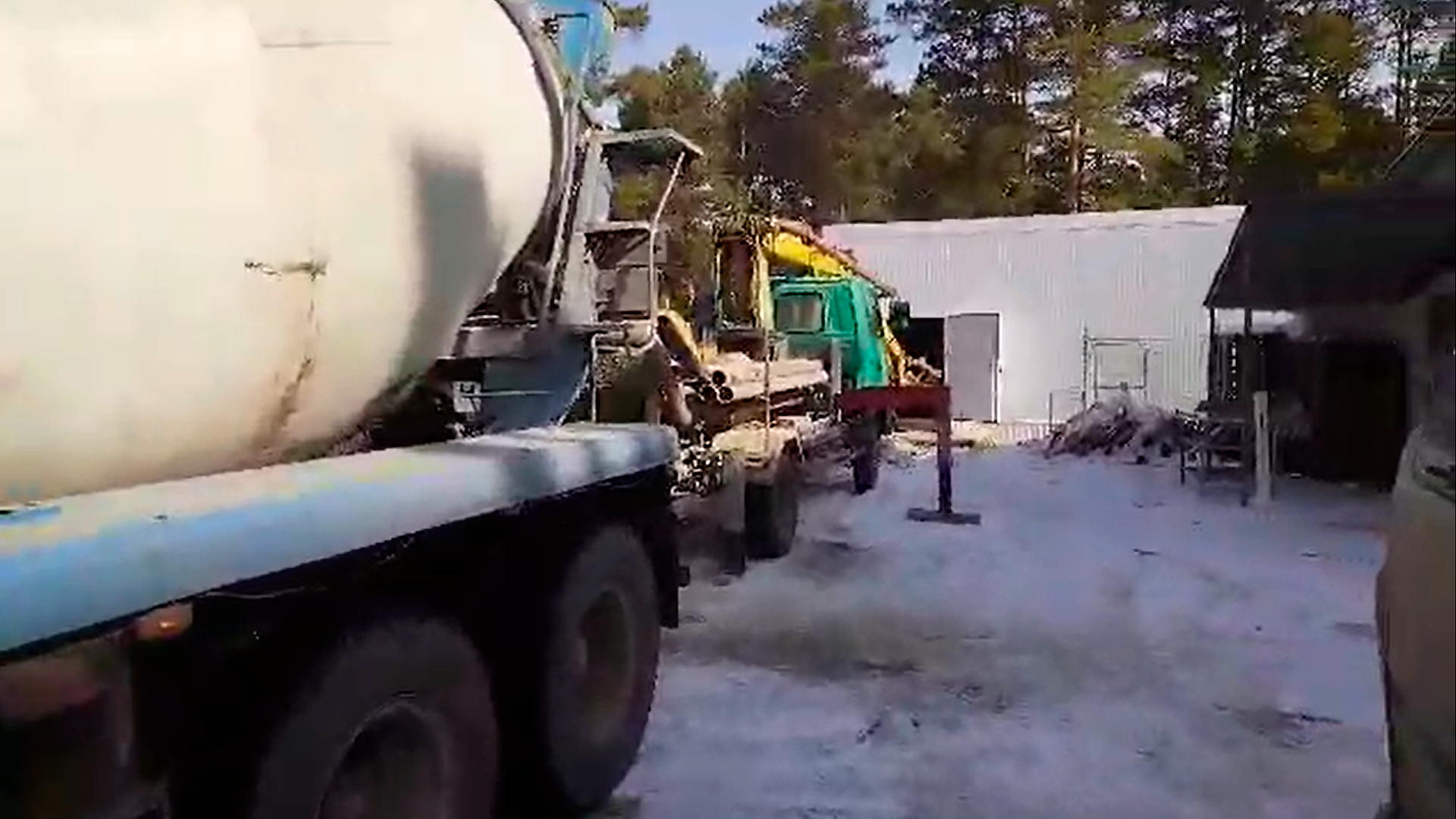

Как организовать доставку: чек-лист подготовки
Чтобы исключить риск преждевременного схватывания, приемку смеси нужно готовить заранее. Пока миксер едет к объекту, каждая минута на счету. Поэтому опалубка и армирование должны быть полностью готовы до звонка диспетчера.
До начала заливки проверьте:
- Основание. Уберите строительный мусор, выровняйте грунт, при необходимости отсыпьте песчано-щебеночную подушку. Неровности приведут к неравномерной усадке и пустотам в подошве конструкции.
- Опалубку. Проверьте все крепления, раскосы и стяжные винты. Щели и перекосы не только исказят геометрию, но и вызовут утечку цементного молока, что резко снизит прочность верхнего слоя.
- Арматурный каркас. Убедитесь, что стержни закреплены согласно проекту, установлены дистанцирующие устройства, а зазоры между арматурой и стенками опалубки соблюдены. Смещенный каркас при заливке исправить уже не получится.
Логистика и погодные условия
Идеальные условия для бетонирования — безветренный день с температурой +10…+20 °С. Если прогноз обещает жару или осадки, дату работ лучше сдвинуть. Заранее убедитесь, что к точке заливки может подъехать автобетоносмеситель, а при необходимости — развернуться или подъехать с другой стороны. Если доступ ограничен или объем требует непрерывной подачи, заказывайте бетононасос одновременно с миксером.
График подачи смеси
Бетон заказывают минимум за сутки до начала работ. Планировать заливку лучше на утро: так у бригады будет запас времени до наступления дневной жары. Большие объемы рационально делить на партии. Например, фундамент на 30 м³ стоит разбить на пять рейсов по 6 м³ с интервалом 1-1,5 часа. Это предотвратит пересыхание уже уложенного слоя, даст время на качественное уплотнение вибратором и исключит ситуацию, когда первая машина уже отработала, а последняя только выехала с завода.
Заключение: планирование экономит бетон и нервы
Бетон не терпит долгого хранения на стройплощадке. Успех заливки зависит не от марки в прайсе, а от четкой логистики и подготовки объекта. Проверенная опалубка, готовый арматурный каркас, согласованный график подачи машин и учет погодных условий гарантируют качественную укладку без спешки и потерь. Час, потраченный на планирование, экономит кубометры смеси и дни на устранении брака.
Технологи завода «Бетон38» помогут рассчитать точный срок жизни раствора под ваши условия, подберут добавки и выстроят оптимальную схему доставки. Планируйте заливку заранее — и смесь отработает в опалубке именно там, где нужна, а не в ожидании на подъездных путях.
